Sunday, July 30, 2006

UNIT UTILITAS PERTAMA YANG BEROPERASI ADALAH SISTEM PENDINGIN

Dalam setiap pengoperasian pabrik yang mendekati tahap penyelesaian, umumnya unit Utilitas dioperasikan terlebih dahulu. Sedangkan untuk mengoperasikan unit-unit utilitas di pabrik Biodiesel milik ITB-77, team proyek perlu mengoperasikan unit pendingin terlebih dahulu. Unit pendingin ini terdiri dari cooling tower dan pompa pendingin. Tampak pada foto kedua unit tersebut sedang siap untuk dioperasikan.

Friday, July 28, 2006

"MENYISIPKAN" TOWER DIANTARA STRUKTUR

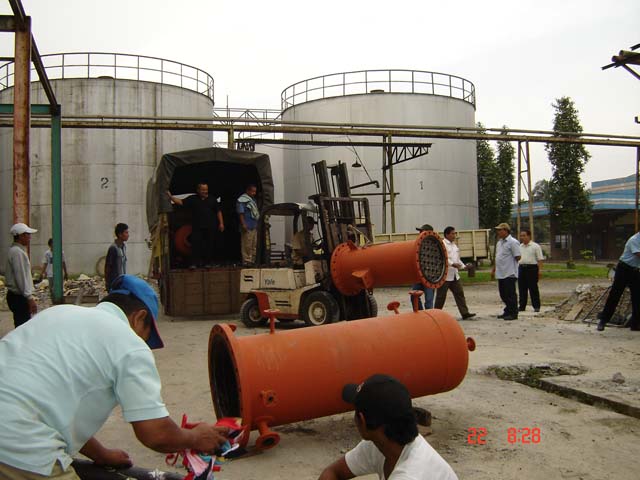

Column (atau tower) C-422 yang difabrikasi di Industri Peralatan Pabrik (IPP) PT Pupuk Iskandar Muda telah tiba disite tgl 22 Juli 2006. Namun karena peralatan ini datangnya terakhir maka harus "disisipkan" diantara struktur yang telah selesai terpasang. Namun berkat kemahiran pak Iskandar dan team konstruksi, maka pelaksanaan pemasangan ini dapat berjalan relatif lancar.

PEMASANGAN REAKTOR YANG RELATIF SULIT

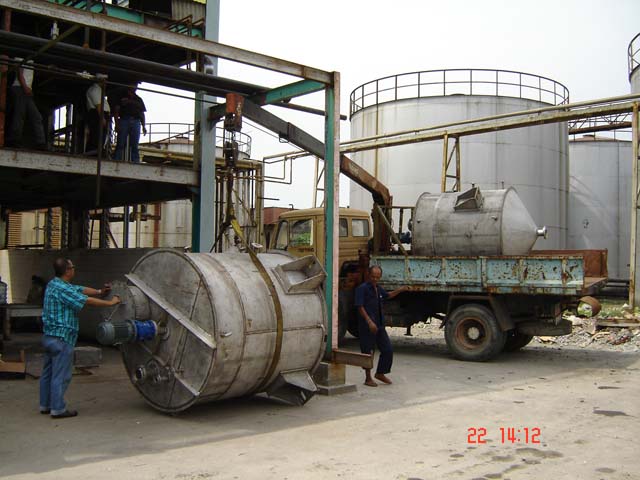

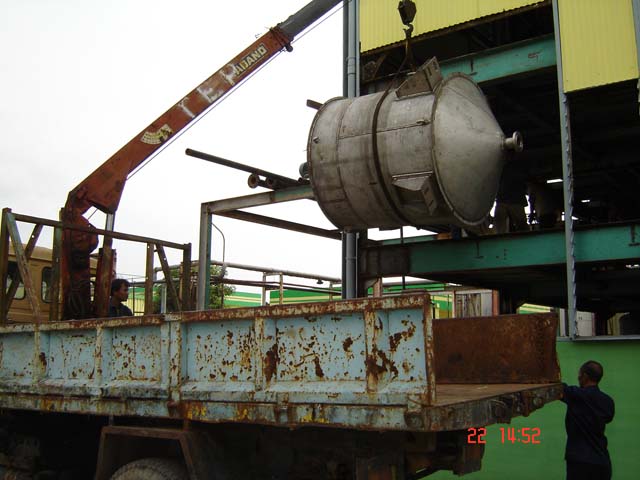

Reaktor terakhir yang di-fabrikasi di PT Astajaya, Medan telah sampai di site tanggal 22 Juli 2006. Namun karena ukurannya sangat besar dengan posisi ditengah pabrik, maka pemasangan alat tersebut menjadi sangat sulit. Hal ini dikarenakan alat-alat lainnya yang datang lebih awal sudah terlebih dahulu terpasang

BOILER SUDAH SELESAI TERPASANG


Boiler mulai diinstal oleh supervisi pak Bayu yang tiba disite tanggal 18 Juli 2006. Tampak foto dari sisi Timur dan juga dari sisi Barat. Namun Shell storage (gudang cangkang) diminta oleh pihak PTPN IV untuk didesain lebih baik lagi, khususnya untuk transport cangkang ke boiler. Salah satu alternatifnya adalah dengan memakai screw conveyor yang disediakan PTPN IV dari screw bekas yang masih relatif baik kondisinya.

Wednesday, July 26, 2006

MODAL YANG DISETOR Rp. 2,887 MILYARD

Setelah melakukan cek perhitungan dengan seksama, dengan ini dilaporkan bahwa jumlah modal yang terkumpul pada waktu right issue yang lalu adalah 910 juta (910 lembar saham). Dengan demikian modal perusahaan yang telah disetor adalah berjumlah Rp 2, 887 M (dua milyard delapan ratus delapan puluh tujuh juta)

Adapun rekapitulasi modal perusahaan berdasarkan jurusan dari pemegang saham adalah sbb:
Jurusan - jumlah pemegang saham - jumlah rupiah dalam juta

AR - 8 -166
BI - 2 - 45
EL - 12 - 498
FI - 1 - 5
FT - 6 - 42
GD - 1 - 5
GM - 1 - 95
KI - 1 - 12
MA - 2 - 45
MS - 8 - 318
SI - 3 - 471
TI - 5 - 146
TK - 22 - 1029
TP - 1 - 10

ITB - 73 - 2887

Djasli djamarus
Komisaris

Monday, July 17, 2006

TANKI-TANKI FIBER TELAH DATANG & LANGSUNG DIPASANG

3 buah tanki fibre yang dikirim dari Jakarta telah tiba di site tgl 12-07-06. Dari 3 tanki tersebut, 2 tanki fiber telah selesai dipasang (foto terlampir). Foto ini menunjukan tanki fiber untuk Methanol Buffer tank telah dipasang tepat diatas fondasi yang telah lama selesai. Kemudian dengan cepat pula, sistem perpipaan ke tanki tersebut kemudian langsung di-sambung pada tanki yang telah terpasang.

PEKERJAAN LISTRIK DIMULAI DENGAN INSTALASI PANEL

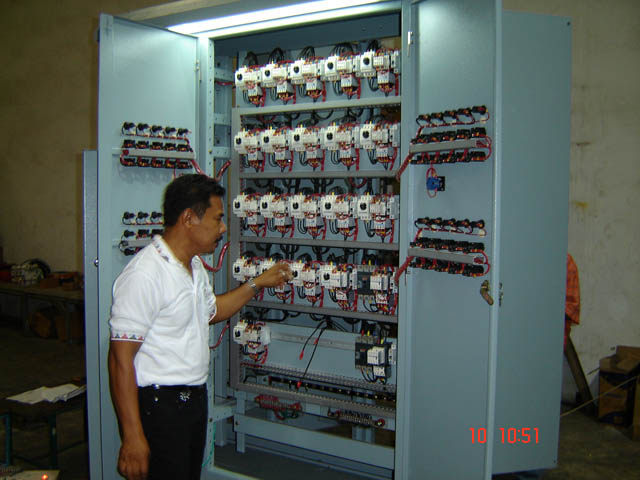

Pekerjaan persiapan instalasi listrik seperti pondasi panel starter dan pembobokan lantai untuk line cable dimulai. Gambar ini menunjukan ilustrasi panel listrik yang dibeli dan dipasang pada pabrik Biodiesel milik ITB-77. Panel listrik ini untuk membagi sumber listrik ke peralatan-peralatan yang memerlukan aliran listrik seperti pengaduk, pompa, panel lampu dll.

FONDASI BOILER SUDAH SELESAI DI-COR TEPAT DENGAN KEDATANGAN BOILER


Boiler tambahan yang ditentukan pada saat-saat terakhir, khususnya untuk menambah kehandalan operasi telah tiba disite tgl 15-07-06 ( foto terlampir). Fondasi boiler-nya sendiri telah selesai dicor tgl 13-07-06 dan dalam process curing time. Menurut rencana tgl 18-07-06 boiler package akan dipasang apabila supervisor instalasi Boiler (Bpk Bayu) telah tiba di site.

Friday, July 14, 2006

RIGHTS ISSUE DITUTUP - SETORAN TAMBAHAN Rp 849 JUTA (150% DIATAS TARGET)

Berdasarkan cetakan rekening PTGE di BRI, sampai jam 14.00, hari ini sudah masuk setoran sejumlah Rp. 849 juta. Dari jumlah tersebut sudah terdeteksi pengirimnya: 838 juta, jadi belum terdeteksi pengirimnya 11 juta.

Namun demikian berdasarkan laporan ke saya, masih ada "uang dijalan" (dalam proses transfer pada tanggal 13 atau 14, belum sampai ke BRI), kalau tidak salah hitung, sejumlah Rp 51 juta. Jadi kemungkinan uang masuk ke PTGE adalah 900 juta (150% dari yang diharapkan direksi).

Dengan demikian status dana investasi pada tanggal 14 Juli 2006 adalah :
  • Setoran pertama dari penjualan saham perdana : Rp 1.977.000.000
  • Setoran yang masuk dari transafer rights issue : Rp. 849.000.000
  • Setoran yang masih dalam proses transfer : Rp. 51.000.000

Demikian informasi & sekaligus menutup masa rights issue PT GE

Djasli djamarus

POMPA VACUUM AKHIRNYA SELESAI DI-INSPEKSI DAN MENUJU SITE


Akhirnya pompa vacuum, salah satu peralatan yang fabrikasinya terlama telah selesai di-inspeksi dan diberangkatkan menuju Adolina Medan. Tampak pada foto, pak Munir dan team melakuan inspeksi terakhir. Dengan demikian, hampir seluruh peralatan-peralatan utama proyek pabrik Biodiesel 8 ton/hari telah dikirimkan ke lokasi pabrik

Wednesday, July 12, 2006

DIRUT PTPN 4 SIDAK KE PABRIK BIODIESEL


Tanggal 11 Juli 2006 yang lalu Direktur Utama PTPN 4 (Bp. Ir. Dahlan Harahap) didampingi Direktur Produksi (Bp. Ir. Balaman) dan Direksi PT Pamina (Bp. Mahyuzar, SE) berkunjung ke lokasi Pabrik Biodiesel di Adolina untuk melihat secara langsung perkembangan pembangunan Pabrik Biodiesel 8 ton per hari.
Seperti terlihat dalam gambar diatas, Kepala Proyek (Ir. Iskandar MT) menjelaskan tentang progres proyek, kegiatan yang telah, sedang dan akan dikerjakan serta kendala yang dihadapi.
Kunjungan Dirut PTPN 4 ini merupakan bentuk dukungan dan komitmen Beliau kepada KSO (Kerjasama Operasi) GE-PAMINA agar kegiatan konstruksi bisa segera diselesaikan dan dapat berproduksi dalam waktu dekat ini. (dwo).

Saturday, July 08, 2006

STATUS INVESTASI DANA 8 JULI 2006

Sampai dengan 8 Juli 2006, jumlah komitmen pembelian saham dari pelaksanaan rights issue yang diluncurkan oleh management PT Ganesha Energy pada awal Juni 2006, adalah +/- 750 lembar saham baru (Rp. 750 juta), atau Rp 150 juta melebihi kebutuhan dana yang diperlukan (Rp 600 juta) untuk menyelesaikan pabrik biodiesel dengan kapasitas 8 TPD. Sedangkan yang telah menyetorkan dananya mencapai Rp 150 juta.

Kepada yang belum menyetorkan, dimohon untuk segera menyetorkan komitmennya ke rekening: PT. Ganesha Energi 77 di BRI cabang Warung Buncit no: 0341-01-000435 308. Jangan lupa bukti transfer di fax ke PT GE: 021- 7900870, attn: Ir. Achmad Setiadi (Dicky). Deadline penyetoran tanggal 14 Juli 2006.

Dengan demikian jumlah setoran pada hari ini adalah :
  • Setoran pertama : Rp 1.977.000.000
  • Setoran yang sudah masuk : Rp. 150.000.000
  • Komitmen yang belum masuk : Rp. 600.000.000
Demikian informasi

Salam
Djasli Djamarus

Friday, July 07, 2006

PEKERJAAN PIPING DIMULAI

Tahapan akhir pembangunan pabrik setelah pemasangan peralatan adalah pemasangan sistem perpipaan. Mengingat peralatan belum semua berdatangan, maka team pelaksana konstruksi di lapangan memulai pekerjaan pemasangan pipa di atas rak pipa atau lebih dikenal dengan nama pipe rack sambil menunggu kedatangan peralatan dari Jakarta, Medan dan Lhoseumawe

PENAMBAHAN SISTEM BOILER DENGAN GUNAKAN BAHAN BAKAR CANGKANG

Untuk meningkatkan kehandalan dan juga menghemat biaya, maka management PT GE memutuskan untuk membeli boiler dengan bahan bakar cangkang kelapa sawit. Namun karena keputusan ini baru dilakukan pada bulan Mei maka perlu upaya yang sangat cepat untuk menyelesaikan tambahan sistem ini. Berikut ini beberapa informasi terakhir tentang pemasangan Boiler menggunakan cangkang tersebut. Lokasi package Boiler sudah disepakati dan ditanda tangani Pamina dan PTPN IV, yaitu didalam bangunan main process pada tangal 29 Juni 2006. Approved Lay out sudah dikirim ke Vendor untuk dievaluasi. Lokasi shell storage (gudang cangkang ) didesain terpisah dan dibangun sesudah vendor tiba disite agar didapat konsep yang efisien dlm pengoperasiannya. Untuk megejar waktu, maka dibuat pondasi raft/pondasi tikar yang dijoint dengan plat lantai existing. Cerobong Chimney dijoint dengan kolom baja sehingga tidak memerlukan pondasi khusus. Telah dilakukan pembelian material pondasi boiler dan penunjukan langsung mandor borong agar pekerjaan dapat segera dimulai ( equipment boiler berangkat tgl 5 Juli dari Jakarta )

Thursday, July 06, 2006

INSPEKSI POMPA DAN STATUS PENGIRIMAN PERALATAN


Berikut ini beberapa informasi tentang status terakhir pengiriman peralatan pabrik :
1. Pompa standard
Difabrikasi oleh Grundfos. Kamis 6 Juli 2006 telah dilakukan inspeksi ke Pulogadung, rencana akan langsung dikirim ke Adolina.
2. Pompa vacuum
Rencana Senin 10 Juli 2006 akan dilakukan inspeksi ke pabrik.
3. Tanki fiber
Menurut rencana 3 buah tangki fiber, pada hari Sabtu 8 Juli akan dipasang flange-nya di pabrik. Kemudian tanki-tanki tersebut akan langsung dikirim ke Adolina bila telah diinspeksi sesuai.
4. Boiler
Boiler telah berangkat Hari Kamis 6 Juli. Ir Iwan dari PT GE 77 sudah inspeksi ke workshop.
5. Ejector
Rencana semula fabrikasi di PIM, dialihkan ke fabricator Vessel & Reaktor di Medan (Astajaya), saat ini baru mau issue shop drawing. Menurut perkiraan fabrikasi alat ini akan memakan waktu selama 1 minggu (bubut dll) bila bahan Stainless steel material tersedia.
