Tuesday, January 31, 2006

PUBLIC EXPOSE 30 JANUARI 2006

Atas budi baik Tedjo (SI-77), PT Ganesha energy 77 telah mengadakan public expose di Gedung Manggala Wanabakti, ruang 209-A pada tanggal 30 Januari 2006. Public expose ini melaporkan progress pembangunan pabrik Biodiesel 8 ton/hari di lokasi PTPN-4. Agenda public expose antara lain mencakup:
  • Status pengumpulan dana dari 73 investor yang mencapai Rp. 1,977 milyard (..perhatikan nilainya)
  • Progress kerja sama & kesepakatan dengan pihak PTPN-4 & PT Rekayasa Industri
  • Progress engineering & procurement peralatan pabrik
  • Rencana eksekusi proyek
  • Usulan dan diskusi skema pemasaran produk
  • Peluang kerja sama dengan rekan Bambang noto GL-73

Banyak sekali pertanyaan, saran dan arahan dari para pemegang saham untuk mensukseskan proyek pembangunan pabrik Biodiesel 8 ton/hari.

Saturday, January 28, 2006

DANA PEMBANGUNAN PABRIK SUDAH Rp. 1,81 MILYARD

Sampai dengan 29 Januari 2006, sudah ada 72 orang penyetor modal untuk PTGE 77, dengan total dana yang disetor mencapai Rp 1,810 M (satu milyard delapan ratus sepuluh juta rupiah). Jumlah kepemilikan masing-masing saham dapat dilihat pada rapat dengar pendapat PT Ganesha Energy 77 hari Senin 30 Januari 2006. Di kantornya Tedjo (SI-77), kantor PT Sapta Sarana Sejahtera, pintu-3 ruang 207-A, Gedung Manggala Wanabakti. Jam 17:00 s/d selesai

Friday, January 27, 2006

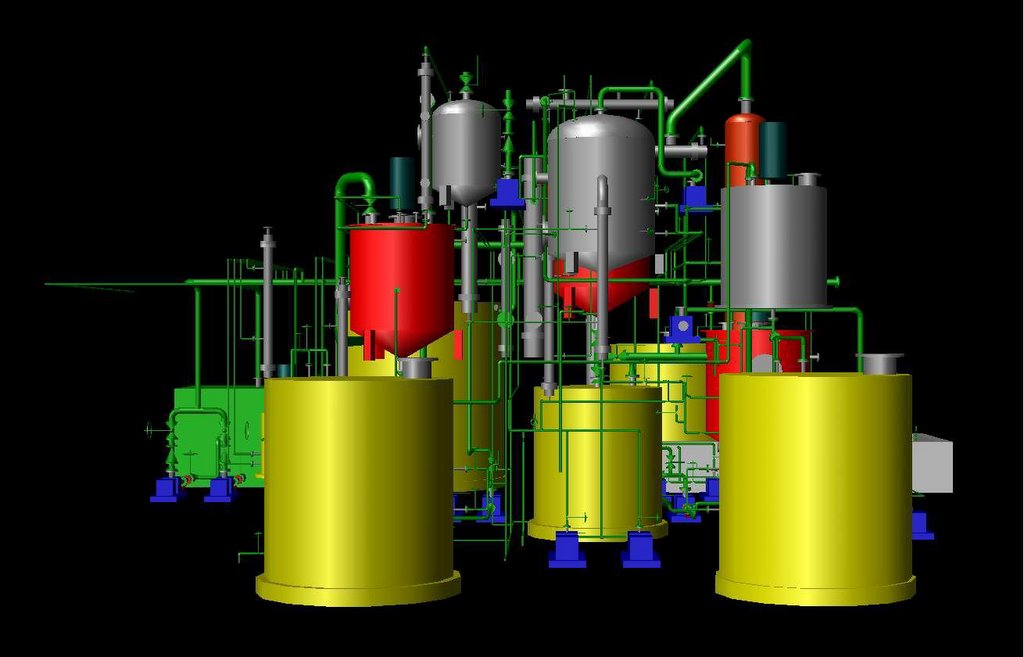

VISUALISASI PABRIK BIODIESEL DALAM 3-DIMENSI


DESIGN PABRIK BIODIESEL MENDEKATI TAHAP AKHIR

Berikut kami sampaikan progress Biodiesel 8 TPD Project:

A. Engineering
  • Progress fisik engineering dapat dilihat pada 3-D Model dari Plant Design System software seperti tampak pada gambar diatas.
  • Process/Mechanical: Process Flow Diagram, Piping & Instrumentation Diagram, Process Datasheet untuk semua mechanical equipment, dan Requisition (dokumen pengadaan peralatan) sudah selesai.
  • Piping: Piping Material Specification dan perhitungan volume perpipaan - 1st MTO (material take-off) sudah diselesaikan, piping routing sudah dilakukan sekitar 90%. Mulai hari Senin, 30 January 2006, routing akan dirapikan bersamaan dengan integrasi platform (steel structure) dan foundation dari civil. Pipe routing kearah tie-in, insyaallah dapat dimulai setelah data didapat dari tim site survey yang berangkat ke Medan hari ini.
  • Instrument: Instrument list sudah diselesaikan, namun masih akan dilakukan detail design untuk keperluan operability, mengingat kondisi plant 8 TPD ini elevated plant dan kemungkinan adanya custody transfer antara plant ini dengan PTPN-IV. Diskusi sempat dilakukan dengan pak Dardono mengenai instrumentation/control concept yang praktis dan ekonomis.
  • Electrical: belum dimulai, namun mulai 30 January 2006, pekerjaan sizing cable dan routingnya mudah-mudahan sudah bisa dimulai, mengingat data power consumption untuk semua pumps dan cooling tower sudah didapat dari vendor per hari ini.
  • Civil: basic paltform untuk main process, basic fondation and paving sudah dilakukan. Integrasi dengan equipment layout dan piping arrangement sudah mulai dicoba pagi ini, namun masih belum sukses. Insyaallah hari Senin, 30 January 2006 akan dicoba lagi dengan tim yang lebih lengkap, melibatkan piping, mechanical, dan civil modeler. Hasil perhitungan sementara bill of quantity Civil and Structure adalah: steel structure 11500 kg, concrete volume 29 m3.

B. Procurement:

  • Requisition yang sudah dikirim ke vendor dan fabricator adalah: Vessel, Column, Tank, Plastic Tank, Heat Exchanger, Pump, Vacuum Pump, Agitator, Cooling Tower, Piping (dari 1st MTO)
  • Yang sudah mendapat response (technical dan harga sudah masuk) : Vessel, Plastic Tank, Pump, Cooling Tower
  • Paket yang lain kemungkinan besar akan diresponse technical dan harga mulai minggu depan, sesuai janji para vendor.

Demikian kami sampaikan progress Biodiesel 8 TPD Project.

BREAKING NEWS !!! - PTPN-4 SETUJU PASOK BAHAN BAKU & BELI PRDDUK

Pada tanggal 25 Januari 2006, Pak Dahlan (Direktur utama PTPN-4) telah mengirim surat kepada Direksi PT Ganesha energy bahwa PTPN-4 setuju untuk memasok bahan baku bagi pabrik Biodiesel PT Ganesha energy. Juga PTPN-4 sepakat untuk membeli seluruh produk Biodiesel yang akan diproduksi pabrik PT Ganesha energy sesuai dengan harga-harga pasar. Dengan kesepakatan ini, maka proyek pabrik Biodiesel ITB 77 sudah secara resmi terluncurkan atau “start”.

Kamis pagi 26 Januari 2006, saya dan management PT Ganesha energy (Dicky & Lisminto) sempat bertemu dengan Marulam angkat dan Pak Dahlan di hotel Arya duta. Pak Dahlan langsung menanyakan kapan proyeknya mulai dibangun. Kami langsung jawab “…. segera !!!”. Kami sampaikan bahwa dana sudah terkumpul Rp. 1,7 Milyard dan hanya menunggu konfirmasi dari beliau mengenai pasokan bahan baku dan juga kepastian pembelian produk. Dengan surat pak Dahlan, maka proyek kami nyatakan dimulai. Kami juga sepakat dengan Pak Dahlan untuk menanda-tangani kontraknya di depan media massa (pers) sehingga PT Ganesha energy dan PTPN-4 mendapatkan expose sebagai pionir dalam bisnis Biodiesel di Indonesia. Pak Dahlan sangat semangat dengan idea pionir ini.

Menurut rencana Jumat pagi 27 Januari 2006, management PT Ganesha energy (Dicky dan Lisminto) akan ke Medan bersama team engineering PT Rekayasa industri. Mereka akan memfinalisasi seluruh agreement dengan pihak anak perusahaan PTPN-4 (PT Pemina) yang akan menyediakan lahan dan utilitas pabrik. Team Rekayasa akan memfinalisasi interkoneksi utilitas dan juga bahan baku agar efisien dan efektif. Project manager proyek pembangunan pabrik ini yaitu rekan Bambang sadewo (TK-77) akan bergabung dari Lhokseumawe pada hari Sabtu bersama teamnya.

Sunday, January 22, 2006

DESIGN PABRIK DALAM 3-DIMENSI


Gambar diatas adalah ilustrasi 3-Dimensi dari pabrik Biodiesel yang akan dibangun di PTPN-4. Design tersebut adalah karya team engineering PT Rekayasa industri. Tanggal 20 Januari 2006 seluruh dokumentasi perencanaan (engineering document) untuk membeli peralatan sudah diselesaikan oleh Team REK dan diserahkan ke management PT Ganesha energy.

Thursday, January 19, 2006

NOTULEN MANAGEMENT MEETING 16 JANUARI 2006

Beberapa outstanding items pada rapat management Senin 16 Jan ’06 di kantor PT Ganesha Energy yang dihadiri oleh Asad, Mulyono, Andriano, Djasli, Lisminto, Nanang untung:

1. PT Rekayasa industri agar diminta untuk memberikan laporan progress & jadual penyelesaian engineering works (Fachril) serta finalisasi Kontrak
2. Bahan pembantu sourcing akan difinalisasikan sbb termasuk MSDS :
a. KOH (Lisminto, Dewo, Munir) – 20 Jan 2006
b. Methanol (Dewo, Munir) – 20 Jan 2006
c. Para Toluene Sulfunic Acid (Lisminto) – 20 Jan 2006
3. Data yang diperlukan dari Jurusan Teknologi Kimita ITB tentang performance Para Toluene Sulfunic Acid vs Sulfuric Acid
4. Finalisasi Saham kehormatan untuk Dr Tirto dan Dr Tatang hernas dari ITB (kerjasama) dalam bentuk 5 lbr saham + 5 jt. cash
5. Finalisasi Kerjasama dengan PTPN-4
a. Perjanjian (jadual penyelesaian dan tanda tangan didepan Mentri BUMN)
b. Site Visit (+ finalisasi supply chemical + unit cost shop + wawancara pegawai baru)
6. Recruitment plan dengan rencana kedepan disesuaikan dari tahap proyek ke Operasi
7. Hearing setelah ada kepastian progress Rekin dan juga progress finalisasi kontrak dengan PTPN4, perlu diinformasikan ke Sutejo yang menyediakan tempat
8. Program ekspansi dengan ITB 73, dikerjakan secara paralel dengan time lag minimum (Munir mendesign concept) sebelum ditunjuk Project Officer
9. Pertemuan dengan Bambang Noto GL’73

Demikian yang tercatat oleh saya
Nanang untung

Wednesday, January 11, 2006

STATUS ENGINEERING PABRIK & KONTRAK

Berikut adalah beberapa informasi perkembangan kontrak-kontrak yang sedang difinalisasi oleh PT Ganesha Energi (PTGE) dengan berbagai pihak :

1. Kontrak design pabrik antara PT Rekayasa Industri (REK) dengan PTGE telah selesai. Kontrak ini merupakan kelanjutan penelitian REK dengan ITB
2. Requirement design pabrik telah disepakati antara team REK dan PTGE melalui rapat-rapat teknis yang intensif. Menurut rencana seluruh dokumen detail engineering akan diselesaikan oleh REK pada minggu ketiga Januari 2006.
3. Bambang Sedewo (Project Manager pembuatan Pabrik di site) telah memeriksa dan mengkoreksi seluruh rancangan dasar (basic engineering) desain pabrik
4. Kontrak 3-pihak antara PTGE, REK dengan PTPN IV telah selesai. Kontrak ini telah dibahas bersama Marulam angkat (liason officer PTPN-IV yang juga kebetulan TK-77)
5. Pada 5 Januari 2006, Kontrak 3-pihak antara PTGE, REK & PTPN-IV sudah ditanda-tangani oleh Dirut REK, Dirut PTGE dan langsung dibawa oleh Marulam ke Medan untuk diperiksa pihak legal, corp secretary dan ditanda-tangani oleh dirut PTPN-IV di Medan

Salam
Djasli djamarus
