Saturday, August 19, 2006

KUALITAS PRODUK PERDANA 17 AGUSTUS 2006

Kualitas Produk Perdana Biodiesel pada tanggal 17 Agustus dibandingkan terhadap European standard EN-14214 yang dianalisa di laboratorium PTPN-4 adalah sbb :

–Angka Asam 0.16 ( 0.50 max)
–Gliserol Bebas 0.02 (0.02 max)
–Gliserol Total 0.31* (0.24 max)
–Kadar Ester 97.43 (96.5 min)

Angka Gliserol masih agak tinggi dan sedang akan terus diperbaiki. Analisa pembanding juga sedang dilakukan di ITB.

Friday, August 18, 2006

PRODUKSI BIODIESEL PERDANA DIUJI-COBA PADA HARI KEMERDEKAAN

Inilah produk perdana Biodiesel hasil Pabrik milik ITB-77. Disebelah kiri adalah botol dari produk reaksi esterfikasi (masih tahap intermediate). Sedangkan disebelah kanan adalah produk Biodiesel setelah melalui proses pemurnian. Pada tanggal 17 Agustus 2006, produk Biodiesel ini telah diteliti dan dichek oleh Dr Iman dan juga Dr Tirto dari ITB, yang khusus diundang dan datang ke medan. Mereka mengkonfirmasi bahwa kualitasnya dapat digunakan dengan baik untuk mesin bakar, misal mobil kijang. Akhirnya pada hari tersebut, Biodiesel hasil pabrik milik ITB-77 tersebut dimasukan kedalam mobil kijang milik PT PTPN-4 disaksikan oleh para pimpinan PT PTPN-4. Mobil kemudian dikendarai dan berjalan tanpa hambatan. Sebuah peristiwa sederhana dalam memerdekakan bangsa dari ketergantungan terhadap Bahan bakar minyak bumi.

Thursday, August 17, 2006

TEAM OPERASI BEKERJA HINGGA LARUT MALAM


Akhirnya pada tanggal 16 Agustus 2006 jam 14:30 batch Biodiesel produksi pertama telah dihasilkan oleh pabrik Biodiesel PT Ganesha energy. Sedangkan batch kedua dihasilkan setelah pemurnian pada jam 21:30. Foto disamping mengilustrasikan suasana pengoperasian pabrik di malam hari dan juga foto bersama team operasi yang dipimpin oleh pak Bambang sedewo

PABRIK BIODIESEL MULAI DIOPERASIKAN

Akhirnya pabrik Biodiesel milik ITB-77 pada tanggal 16 Agustus 2006 mulai dioperasikan dengan team operasi yang berasal dari PT Pamina, PT GE, ITB, PT Rekayasa Industri dan PT Pupuk Iskandar muda.
Secara organisasi, team operasi dipimpin oleh Pak Bambang sedewo dengan panduan pengoperasian pabrik disusun oleh PT Rekayasa industri & ITB.

Wednesday, August 16, 2006

PABRIK MENGEJAR TARGET START PRODUKSI

Inilah visualisasi team konstruksi sedang mengejar seluruh pekerjaaan sisa untuk penyelesaian pekerjaan instalasi pabrik. Team process engineer PT Rekayasa industri telah mencheck pada tanggal 2 s/d 4 Agustus 2006 dan memberikan berbagai check list untuk sisa-sisa pekerjaan yang harus dituntaskan sebelum pabrik bisa beroperasi. Tampak sistem perpipaan pabrik sudah mulai tuntas dan bahkan sebagian sudah di-cat

Tuesday, August 15, 2006

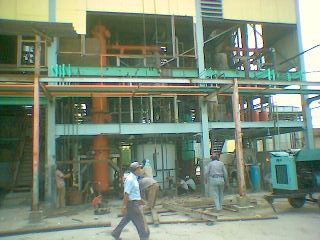

3 LEVEL PABRIK SETELAH DINDING & TEMBOK DIBUKA

Foto berikut menunjukan pabrik dalam 3 (tiga) elevasi setelah dinding (siding) dibuka dan juga tembok dijebol. Pembukaan dinding dan juga penjebolan tembok untuk memperbaiki sirkulasi udara karena methanol mudah terbakar.

Monday, August 14, 2006

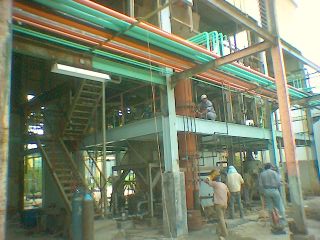

PABRIK DARI TAMPAK SAMPING


Berikut ini adalah foto pabrik dari samping yang menunjukan proses pemasangan atap canopy dan juga dinding pabrik telah di-cat warna hijau. Tampak sebelah kiri adalah foto tanki metanol dan sistem perpipaan menghubungkan antara tanki methanol ke pabrik

Monday, August 07, 2006

PENGECHECKAN OLEH AHLI PROCESS SELESAI


Pada tanggal 5 Agustus 2006, pencheckean oleh ahli process dari PT Rekayasa industri telah selesai. Hasil pengecheckan berupa foto-foto berisi komentar seperti terlampir. Dari pengecheckan ada sekitar 70 koreksi yang harus diperbaiki oleh team konstruksi sebelum pelaksaan proses produksi bisa dimulai. Daftar koreksi ini sudah diserahkan oleh pak Redi dari PT Rekayasa industri kepada pak Iskandar

Sunday, August 06, 2006

PENGECHECKAN PABRIK OLEH AHLI PROCESS

Pada tahap akhir pelaksanaan konstruksi pabrik, ahli process diperlukan untuk men-check kelengkapan dan kebenaran pekerjaan instalasi. Pada tanggal 2 s/d 4 Agustus 2006, Ir Redi, ahli process Biodiesel dari PT Rekayasa industri, telah melakukan pengecheckan dan pengamatan dari sisi teknologi process. Salah satu cara memberikan koreksi adalah dengan memberikan komentar dalam ilustrasi foto sebagaimana terlihat. Cara koreksi seperti ini mudah untuk diikuti oleh team konstrusi

Tuesday, August 01, 2006

PABRIK BIODIESEL SUDAH DI-CAT & HAMPIR SELESAI


Inilah pabrik milik ITB-77 setelah dicat warna hijau muda atas inisiatif pak Iskandar. Tampak Pak Lisminto sedang berpose didepan pabrik bersama Pak Iskandar saat kunjungan ke pabrik pada tanggal 30 Juli 2006. Team sedang berusaha untuk trial operation pada tanggal 12 Agustus 2006, meski tantangan agak berat karena pekerjaan piping, electrical masih sedang dikejar terus. Cara mengejar jadwal penyelesaian adalah dengan menambah jam kerja lembur, menambah tenaga & juga peralatan. Dampaknya adalah biaya konstruksi akan sedikit naik. Hal ini sudah disetujui oleh Dirut PT GE saat kunjungan 30 Juli lalu ke lokasi pabrik.

BOILER SUDAH OPERASI & PENYELESAIAN SISTEM PERPIPAAN


Team proyek telah melakukan test run terhadap boiler pada tanggal 29 Juli 2006 dengan hasil yang memuaskan. Panel starter & lighting panel telah di-on-kan dan plant telah terang benderang pada tanggal 31 Juli 2006. Hasil test Boiler menunjukan bahwa masih perlu perbaikan valve regulator di softener dan juga tambahan satu buah safety valve. Bagian pabrik untuk pembuatan Biodiesel masih dalam proses penyelesaian pekerjaan perpipaan seperti telihat pada gambar. Tenaga Kerja yang digunakan pada 31 Juli adalah dari PT Ganesha Energy 8 Orang. Dari PT Pamina di Adolina 14 Orang. Vendor boiler : 6 Orang. Mandor Borong : 18 Orang. Jumlah total : 46 Orang
